uf dem i2030-Korridor des Prignitz-Express wird als erstes Teilprojekt der Abschnitt Velten – Neuruppin ausgebaut, um zwei Züge pro Stunde und Richtung auf den Linien RE6 und RB55 zwischen Hennigsdorf und Neuruppin zu ermöglichen. Zur Verbesserung der Schienenverbindung von Hennigsdorf und den Berliner Ortsteilen Tegel, Heiligensee und Reinickendorf, dem Gewerbegebiet Urban Tech Republic sowie in die Berliner Innenstadt wird die Einführung des 10-Minuten-Taktes der S-Bahn zwischen Schönholz und Hennigsdorf mit neuer Verkehrsstation Berlin Borsigwalde geplant. Eine Weiterführung der S-Bahn nach Velten ist ebenfalls Teil der kommenden Vorplanung. Die Taktverdichtung des Prignitz-Express mit zwei Zügen in der Stunde zwischen Hennigsdorf und Berlin über den Außenring wird angestrebt.

Ausgangslage

Gleich zwei Regionale Wachstumskerne liegen an diesem Streckenabschnitt: Die Fontanestadt Neuruppin hat als Mittelzentrum eine besondere Funktion für die nähere Umgebung, ist ein wichtiger Tourismusstandort und profiliert sich mit den Clustern Kunststoff/Chemie, Gesundheitswirtschaft, Ernährungswirtschaft sowie Metall. Velten und Hennigsdorf bilden gemeinsam mit Oranienburg unter anderem Deutschlands wichtigsten Bahnindustriestandort und haben hohe Ein- und Auspendleranteile in beide Richtungen.

Neuruppin wurden lange Zeit schrumpfende Einwohnerzahlen prognostiziert, diese Vorhersage hat sich nicht bewahrheitet. Aktuell zieht Neuruppin zahlreiche Hausbauer an. Die Grundstückspreise liegen unter denen in Berlin und im Speckgürtel, stiegen aber ebenso in den vergangenen Jahren.

In der Region werden mehr Einwohner dazukommen, denn entlang der Bahnstrecke Hennigsdorf – Kremmen wird gemäß des Landesentwicklungsplanes Hauptstadtregion Berlin-Brandenburg (LEP HR) bis Oberkrämer Siedlungswachstum ermöglicht.

Die Züge sind bereits heute gut gefüllt, die Fahrgastzahlen steigen stetig, von 2013 bis 2030 um voraussichtlich 24 Prozent. Die Infrastruktur hält keine Kapazitätsreserven bereit. Das alles macht den Ausbau besonders dringlich.

Prignitz-Express-Halt in Henningsdorf
Regionalhalt in Velten

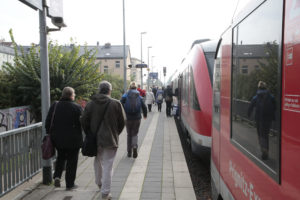

Bahnhof Rheinsberger Tor
Previous slide
Next slide

Zielstellung

  • Taktverdichtung zwischen Kremmen und Neuruppin
    – 2. Zug je Stunde im Regionalverkehr Hennigsdorf – Neuruppin (Verlängerung der RB55)
  • Einbindung des 2. Regionalzuges über den Berliner Außenring nach Berlin
  • Taktverdichtung zwischen Berlin-Schönholz und Hennigsdorf
    – 10-Minuten-Takt der S25 Nord bis Hennigsdorf mit neuer Verkehrsstation Berlin Borsigwalde
  • Angebotsstärkung zwischen Hennigsdorf und Velten
    – S-Bahnverlängerung von Hennigsdorf nach Velten im 20-Minuten-Takt mit zusatzlicher Station Hennigsdorf Nord
  • Dekarbonisierung des Regionalverkehrs

Projektumfang

S-Bahnausbau Schönholz – Hennigsdorf – Velten

  • Schönholz – Hennigsdorf: Variantenplanung für 10-Minuten-Takt S-Bahn mit Prüfung eines Zusatzhalts in Borsigwalde und Verlegung der Station Karl-Bonhoeffer-Nervenklinik Richtung Ollenhauerstraße zur Verbesserung des Umstieges zur U8
  • Ausbauvarianten für 20-Minuten-Takt S-Bahn nach Velten mit einem zusätzlichen Halt in Hennigsdorf Nord

Berlin-Einbindung des Regionalverkehrs (PEX-Süd)

  • Untersuchungen zur schnellen Regionalverkehrseinbindung des Prignitz-Expresses über Spandau oder Karower Kreuz (einschließlich Betrachtung „Kurve Hohenschöpping“) in die Berliner Innenstadt

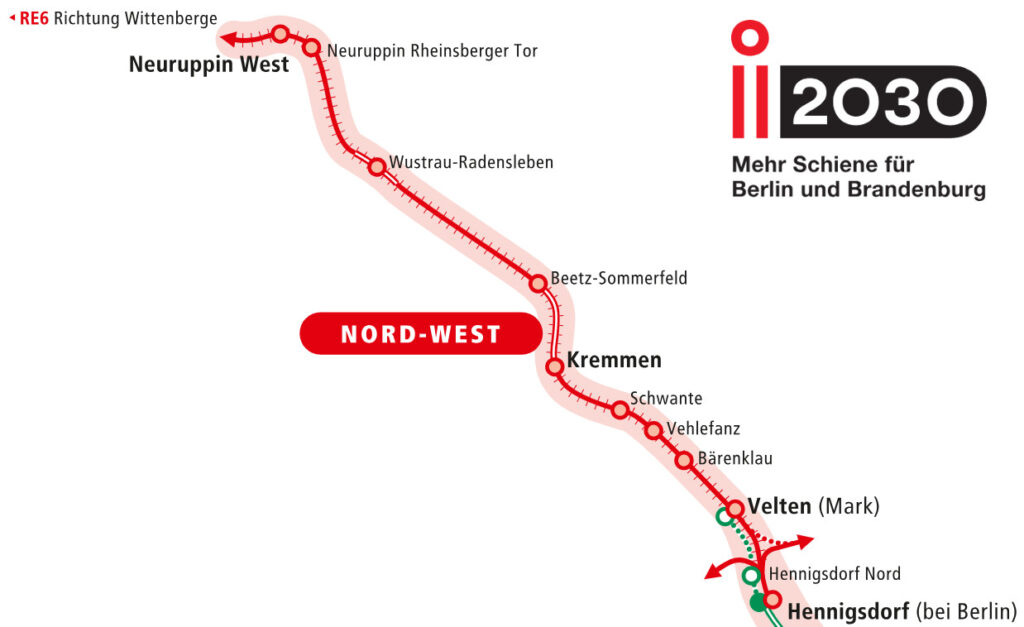

Teilabschnitt Velten – Neuruppin (PEX-Nord)

  • Kreuzungsgleis Kremmen
  • Begegnungsabschnitt Kremmen – Beetz-Sommerfeld
  • Kreuzungsbahnhof Wustrau-Radensleben
  • Bahnsteigverlängerungen von Velten bis Neuruppin auf 140 m Nutzlänge
  • Erhöhung Geschwindigkeit in Velten und Neuruppin

Elektrifizierung Hennigsdorf – Wittenberge

  • Dekarbonisierung des Regionalverkehrs durch Elektrifizierung der gesamten Strecke Hennigsdorf – Wittenberge

Ergebnisstand

Entwurfsplanung
Entwurfsplanung

S-Bahnausbau Schönholz – Hennigsdorf – Velten

Projektstatus: Vorbereitung der Vorplanung

  • Finanzierungsvertrag zu S25-Nord für Vorplanung (Leistungsphase 2) gezeichnet
02_Vorplanung_weiss

Berlin-Einbindung des Regionalverkehrs (PEX-Süd)

Projektstatus: Vorbereitung der Vorplanung

  • Fahrplanuntersuchungen abgeschlossen und Engpässe identifiziert (u.a. Kurve Hennigsdorf auf den Außenring, Kurve Karower Kreuz, Bahnhof Gesundbrunnen)
  • Finanzierungsvertrag zu PEX-Süd für Vorplanung (Leistungsphase 2) mit Betrachtung „Kurve Hohenschöpping“ gezeichnet
02_Vorplanung_weiss

Teilabschnitt Velten – Neuruppin (PEX-Nord)

Projektstatus: Entwurfs- und Genehmigungsplanung

  • Das Planrecht wird für alle Teilvorhaben sukzessive bis Mitte des Jahres 2025 erwartet.
  • Zur Förderung des Projektes für die Baufinanzierung finden regelmäßige Abstimmungen mit dem Bund statt.
  • Der Umsetzungszeitpunkt kann genauer bestimmt werden, wenn das Planrecht für alle Abschnitte erreicht wurde und die Baufinanzierung durch das Land Brandenburg und den Bund gesichert ist.
  • Nach GVFG-Bundesgesetz werden die Vereinbarungen zur Baufinanzierung nach Erlangung des Planrechts verhandelt. Dieser Prozess startet vsl. 2025
  • Nach Sicherung der Baufinanzierung wird der Bautermin verbindlich festgelegt.
  • mehr Infos im BauInfoPortal der Deutschen Bahn
03_Entwurfsplanung_weiss

Elektrifizierung Hennigsdorf – Wittenberge

Projektstatus: Abschluss Grundlagenermittlung

  • Finanzierungsvereinbarung für die weitere Planung (Leistungsphase 2-4) zwischen Land Brandenburg und Deutscher Bahn geschlossen
02_Vorplanung_weiss

Zahlen und Fakten

Eröffnung des Teilabschnitts Velten – Kremmen
