Basis für das Infrastrukturausbauprojekt i2030

Basis für das Infrastrukturprogramm i2030

Hauptstadtregion Berlin-Brandenburg.

Nirgendwo in Deutschland steigen die Fahrgastzahlen im Stadt- und Regionalverkehr so stark wie in der Metropolregion Berlin-Brandenburg. Seit Jahren laufen Studien zu Entwicklungs-perspektiven des Nahverkehrs. Untersuchungen wie ÖPNV-Konzept 2030, Mobilitätsstrategie Brandenburg, StEP Verkehr Berlin, die Nahverkehrspläne der Länder Berlin und Brandenburg oder der gemeinsame Landesentwicklungsplan Hauptstadtregion Berlin-Brandenburg (LEP HR) liefern Schlüsse für zukünftige Planungen. Aus den Ergebnissen ist unter anderem das Projekt i2030 entstanden: Hier planen wir gemeinsam mit den Ländern Berlin und Brandenburg sowie der DB Netz AG, wie sich die Infrastruktur in den kommenden Jahren an die gestiegenen Anforderungen anpassen muss. Um die Planungsvorläufe zu beschleunigen, gehen die Länder Berlin und Brandenburg in Vorleistung und finanzieren die Untersuchungen im Rahmen des Projektes i2030. Der VBB verantwortet die Koordinierung und Kommunikation.

Titelbild des Landesnahverkehrsplan Brandenburg, Grafik: VBB

Warum planen wir den Verkehr?

Bahnen und Busse fahren nicht zufällig. Sie sind aufeinander abgestimmt. Beschaffung von Fahrzeugen und Zügen sowie die Erstellung von Fahrpläne sind das Ergebnis intensiver Planungen: Wir konzipieren für die Schiene heute, was 2030 fahren wird. Am Anfang ermitteln wir den Bedarf, indem wir betrachten, wie sich das Verkehrsverhalten der Menschen in der wachsenden Region entwickelt. Dann erstellen wir passende Angebote, die wir mit den vorhandenen Gleisen, Weichen oder Bahnhöfen in Einklang bringen und mit dem zur Verfügung stehenden Geld.

Für ein attraktives Bahnangebot.

Der VBB koordiniert das Projekt i2030, in dem der Infrastrukturausbau auf hoch belasteten Strecken zwischen Berlin und Brandenburg organisiert wird.
Für den Ausbau der Schienen und Bahnhöfe sind die DB Netz AG und DB Station & Service AG zuständig. Die Länder Berlin und Brandenburg finanzieren das Bahnangebot und vieles mehr.
Zusammen stellen wir sicher, dass die Infrastruktur mit dem Wachstum beim Zugangebot Schritt halten kann.

Das sind die Untersuchungen auf deren Grundlage die Teilprojekte für i2030 abgleitet wurden:

Auf Basis des VBB-Verkehrsmodells und der Einspeisung zahlreicher aktueller Prognosedaten wird ein Angebots- und Fahrplankonzept für den Horizont 2030 entwickelt.
Das VBB-Verkehrsmodell und die Prognoseberechnungen liefern die Daten für eine Analyse der Entwicklungsperspektiven auf den SPNV-Korridoren im weiteren Metropolenraum.
Das VBB-Verkehrsmodell und die Prognoseberechnungen liefern die Daten für eine Analyse von Entwicklungsperspektiven der Ländergrenzen übergreifenden Verkehre im Berliner Stadt-Umland-Zusammenhang statt.
Die Mobilitätsstrategie Brandenburg ist ein Leitbild und beschreibt die verkehrspolitischen Ziele, wie Mobilität bis zum Jahr 2030 organisiert sein soll. Im Fokus steht möglichst vielen Mobilitätsanforderungen gerecht zu werden.
Der Landesnahverkehrsplan (LNVP) orientiert sich an den Zielen der Mobilitätsstrategie 2030 und der Landesentwicklungsplanung. Er korrespondiert mit dem Berliner Nahverkehrsplan.
Am 2. März 2021 hat der Berliner Senat den StEP MoVe als strategischen, verkehrspolitischen Handlungsrahmen für den Zeitraum bis 2030 beschlossen. Er definiert, wie sich der Verkehr Berlins künftig zusammensetzen soll.
Der Nahverkehrsplan (NVP) ist das bundesrechtlich vorgesehene und im Mobilitätsgesetz von Berlin näher ausgestaltete Instrument, mit dem das Land festlegt, welche Anforderungen an den ÖPNV gestellt werden.
Das als „Netz Elbe-Spree“ bezeichnete Angebot umfasst insgesamt 15 Verbindungen, die alle durch oder nach Berlin führen. Bei der neuen Vergabe wurden 30 Prozent mehr Angebot auf der Schiene und 28 Millionen Zugkilometer vergeben. DB Regio und ODEG entschieden die Vergabe für sich.
Die Verantwortung für den Schienenpersonennahverkehr (SPNV) liegt bei den Bundesländern. Berlin und Brandenburg beauftragten die VBB GmbH mit der Vergabe, Bestellung und Koordinierung von Leistungen im SPNV.

Finanzierungswege für i2030-Projekte

Finanzierungswege für i2030-Projekte

Die Länder Berlin und Brandenburg gehen mit dem Projekt i2030 in Vorleistung, um den Schienenausbau in der Region voranzutreiben und somit die Planungen für die Deutschlandtakt-Maßnahmen des Bundes vorzubereiten. Die Zielvarianten sind für nahezu alle i2030-Teilmaßnahmen festgelegt und die vertiefenden Planungen durch Finanzierungsvereinbarungen für den Großteil der Korridore abgesichert oder in Verhandlung.

Für eine gelingende Umsetzung in den kommenden Jahren ist die Bereitstellung der erforderlichen finanziellen Mittel seitens der Länder, des Bundes und weiterer Mittelgeber für die einzelnen Planungsschritte weiterhin notwendig. Insbesondere bei der Baufinanzierung der Vorhaben sind die Länder auf eine Förderung durch den Bund angewiesen. Die i2030-Partner stehen daher im regelmäßigen Austausch mit den Ansprechpartnern des Bundes, um die Ausbauprojekte zu platzieren. Gleichzeitig wird geprüft, welche weiteren Mittelgeber, wie die EU als Förderer gewonnen werden können. Es folgt eine Übersicht der in Frage kommenden Finnazierungswege für die i2030-Projekte.

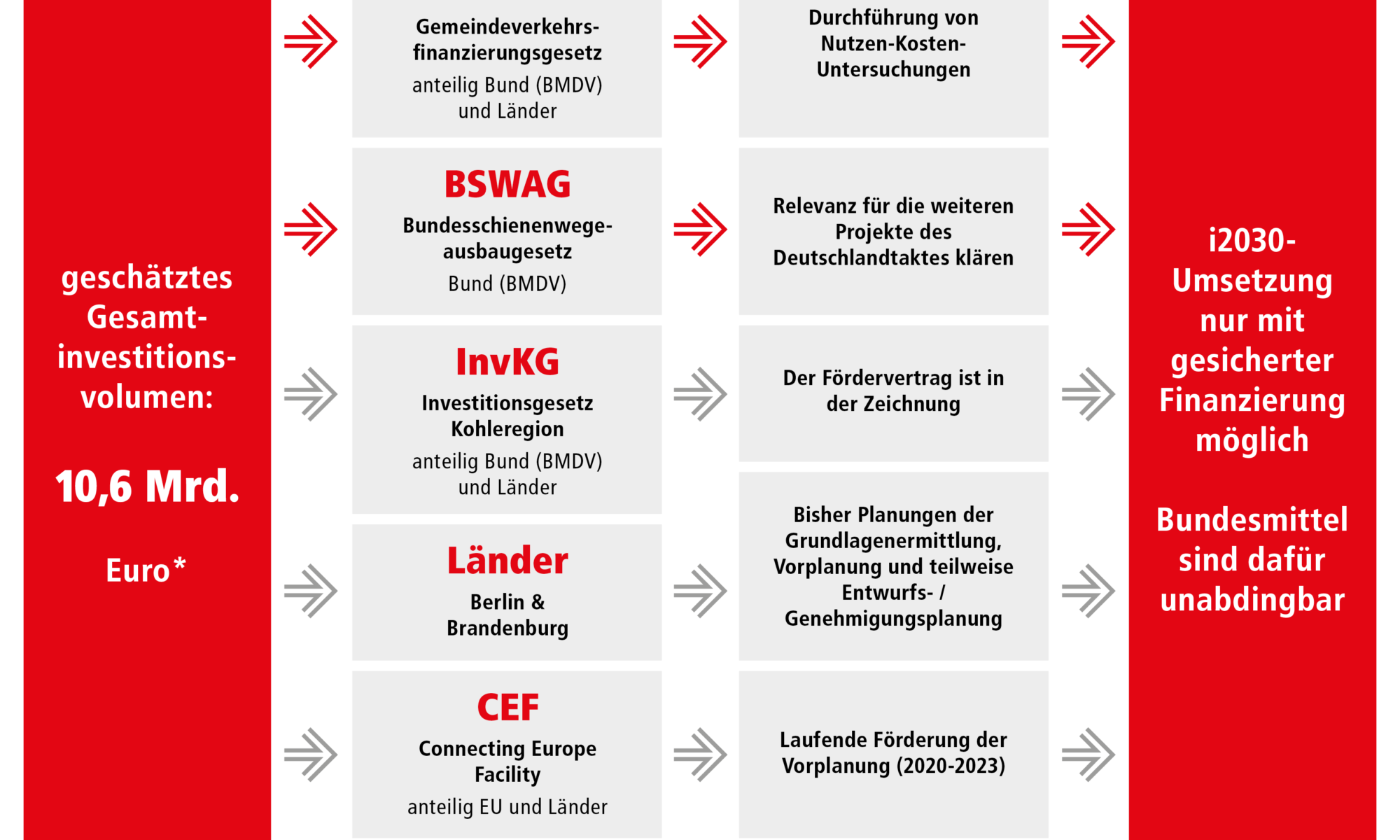

Finanzierungswege der i2030-Maßnahmen im Überblick, Grafik: VBB

Finanzierungswege der i2030-Maßnahmen im Überblick, Grafik: VBB

Hier die wichtigsten Finanzierungsoptionen für die i2030-Ausbauprojekte

GVFG-Förderung des Bundes:
Durch das Gemeindeverkehrsfinanzierungsgesetz gewährt der Bund den Ländern Finanzhilfen für Investitionen zur Verbesserung der Verkehrsverhältnisse der Gemeinden. Im Gesetzestext sind verschiedene förderungsfähige Vorhaben, die Voraussetzungen der Förderung sowie Höhe und Umfang der Förderung angegeben. Eine der Voraussetzungen ist, dass die Standardisierte Bewertung für das Vorhaben ein gesamtwirtschaftliches Nutzen-Kosten-Verhältnis größer als 1 errechnet.

Relevant für die meisten i2030-Teilprojekte

weitere Informationen unter:
Gemeindeverkehrsfinanzierungsgesetz (GVFG)

Bundesverkehrswegeplan 2030 (BVWP):
Kernanliegen des BVWP 2030 sind der Erhalt der Bestandsnetze und die Beseitigung von Engpässen auf Hauptachsen und in wichtigen Verkehrsknoten. Der im BVWP 2030 vorgesehene Aus- und Neubau im Bereich des Schienennetzes orientiert sich erstmals am Ziel eines Deutschland-Takts und bildet die infrastrukturelle Grundlage für seine Einführung.

Relevant für die i2030-Projekte mit unmittelbarer Bedeutung für
den Fernverkehr

weitere Informationen unter:
Bundesverkehrswegeplan 2030 (BVWP)

Strukturstärkungsgesetz Kohleregionen (InvKR):
Mit dem Gesetz sollen die Folgen des Ausstiegs aus der Kohleverstromung abgemildert werden. Kohleregionen wie die Lausitz sollen hiermit eine echte Chance erhalten, nach dem Kohleausstieg besser dazustehen als zuvor. Hierfür erhalten die Braunkohleregionen gemäß Investitionsgesetz Kohleregionen Finanzhilfen vom Bund. Zur Förderung gehören auch Infrastrukturprojekte wie der Schienenausbau zur besseren Anbindung der Regionen.

Relevant für den i2030-Korridor Süd-Ost

weitere Informationen unter:
Strukturstärkungsgesetz Kohleregionen (InvKR)

Fazilität „Connecting Europe“ (CEF):
CEF-Förderung ist ein zentrales Förderinstrument der EU, um den Ausbau von hochleistungsfähiger Infrastruktur in Europa zu fördern. Ein Großteil des Güter- und Personenverkehrs soll dabei auf die Schiene verlagert werden.

Relevant für den i2030-Korridor West

weitere Informationen unter:
Fazilität „Connecting Europe“ (CEF)

Sixdays Weekend – i2030 zu Gast beim Sechstagerennen

FÜR DIE VERKEHRSWENDE

MUSS MAN SCHON

EIN PAAR RUNDEN DREHEN!

Tag(e)
Stunde(n)
Minute(n)
Sekunde(n)

Bis zum

31. Januar 2025

i2030 beim SixDays Weekend Berlin 2025

Das SixDays Weekend Berlin ist mehr als ein Radrennen; es ist eine Demonstration von Einsatz, Ausdauer und Präzision – Eigenschaften, die wir beim Projekt i2030 täglich einsetzen, um die Verkehrswende in Berlin und Brandenburg voranzutreiben. Als Kooperationspartner dieses spektakulären Events bringen wir die Parallele zwischen Leistungssport und Schienenausbau auf den Punkt: Beide erfordern kontinuierlichen Einsatz und die Bereitschaft, immer wieder an die eigenen Grenzen zu gehen.

Und weil man für die Verkehrswende schon ein paar Runden drehen muss, tritt i2030 dieses Jahr mit einem eigenen Team an. Die beiden deutschen Meister Moritz Augenstein und Moritz Malcharek verkörpern mit ihrer Disziplin und ihrem Ehrgeiz genau das, was auch unsere Kolleg*innen beim Land Berlin und Brandenburg, der Deutschen Bahn und dem VBB auszeichnet. Ihr Einsatz auf der Bahn spiegelt unser Engagement für eine resiliente Infrastruktur und eine umweltfreundliche Mobilität wider. Mit jedem Kilometer, den sie voranpreschen, demonstrieren sie unsere Entschlossenheit, die Verkehrswende aktiv voranzutreiben.

Verfolge gemeinsame mit uns die spannenden Wettkämpfe und erfahre mehr über die Fortschritte bei i2030. Unsere Ambitionen für die nächsten Jahre sind groß: bis zu 200 Kilometer neue Gleise und bis zu 100 modernisierte Stationen, die das Pendeln und Reisen in und um Berlin und Brandenburg nachhaltig verbessern werden. Wie die Athlet*innen beim SixDays Weekend, so sind auch wir bei i2030 bereit, für den Schienenausbau in der Hauptstadtregion alles zu geben. Jede Runde zählt – auf der Bahn und für unsere Region.

Informiere Dich hier über den Verlauf der Vorbereitung der beiden deutschen Meister und begleite das i2030-Team auf seinem Weg ins Ziel, ein nachhaltiges und effizientes Netz für den Regional- und S-Bahnverkehr zu schaffen.

Was haben Bahnradsport und Bahnausbau gemeinsam?

Auf den ersten Blick haben Bahnradsport und Bahnausbau außer dem Namen wenig gemeinsam. Doch wenn man genauer hinschaut, entdeckt man verblüffende Parallelen: Beide erfordern Präzision, strategische Vorbereitung und eine unglaubliche Ausdauer. Diese Qualitäten sind sowohl auf der Radrennbahn als auch beim Ausbau unserer Schieneninfrastruktur entscheidend.

Umso mehr freuen wir uns, beim SixDays Weekend mit einem eigenen Sportlerteam vertreten zu sein. Es ist einzigartige Gelegenheit, die Verbindung zwischen sportlichem Wettkampf und unserem Engagement für bessere Nahverkehrsangebote aufzuzeigen. Jede Runde, die unser Team auf der Bahn zurücklegt, steht für einen weiteren Schritt vorwärts in der Umsetzung für eine bessere Mobilität mit Regional- und S-Bahn.

Also Dranbleiben, denn: Für die Verkehrswende muss man schon ein paar Runden drehen!

Team i2030 stellt sich vor

Team i2030 stellt sich vor


Die Spannung steigt. Die Vorbereitung für das SixDays Weekend Berlin läuft auf Hochtouren. Moritz Augenstein und Moritz Malcharek – unsere beiden deutschen Meister – bereiten sich intensiv auf die Wettkämpfe vor. Ihre täglichen Trainingseinheiten sind ein beeindruckendes Schauspiel voller Engagement und Herzblut – Qualitäten, die auch für die Umsetzung der komplexen i2030-Schienenprojekte wichtig sind.

Die Parallelen zwischen dem unbedingten Willen unserer Athleten und den Anstrengungen des i2030-Teams sind unverkennbar. Beide setzen sich leidenschaftlich für ihre Ziele ein und wissen, dass jeder Schritt vorwärts zählt. Nur so können Höchstleistungen in Sport und Infrastrukturausbau erreicht werden. Begleite uns weiterhin auf diesem spannenden Weg und unterstütze Moritz und Moritz bei ihrer Rennvorbereitung.

Hinter den Kulissen des SixDays Weekend 2025

Hinter den Kulissen des SixDays Weekend 2025

Das SixDays Weekend Berlin packt die spannendsten Elemente des klassischen Sechstagerennens in einen Aktion geladenes Zwei-Tage-Format. Hier treffen sich die Ausnahmesportler des Bahnradrennsports, um ihre Fähigkeiten in verschiedenen Disziplinen wie Sprintrennen, Steherrennen oder der Königsdisziplin, dem Madison, zu demonstrieren. Wie das Infrastrukturprojekt i2030 zeigen die zwölf Ausdauerteams und sechs Sprinter dabei, was mit Leidenschaft, guter Planung und dem Willen, bestehende Grenzen zu überschreiten, alles möglich ist. Das macht die sportlichen Höchstleistungen der Athleten beim SixDays zum perfekten Symbol für die enormen Anstrengungen für eine Verkehrswende in Berlin und Brandenburg im Rahmen des Infrastrukturprojektes i2030: Mit jeder auf den Gleisen und der Rennbahn zurückgelegten Runde wird das Reisen mit dem ÖPNV in der Region öfter, verlässlicher und umweltfreundlicher.

Teamwork Makes the Dream Work

Teamwork Makes the Dream Work


Im Bahnradsport ist Teamarbeit nicht nur eine Fähigkeit, sondern die Voraussetzung für jeden Erfolg. Besonders im Madison, einer der Königsdisziplinen des Bahnradsports, ist die perfekte Abstimmung zwischen den Partnern entscheidend, wie unsere Fahrer betonen. Hier wird im wahrsten Sinne des Wortes im Team gefahren: Während einer aktiv im Rennen ist, erholt sich der andere, und durch geschickte Wechsel wird Energie gespart und Strategie umgesetzt. Diese dynamische Zusammenarbeit auf der Bahn symbolisiert, wie präzise und abgestimmt die Aktionen und Reaktionen sein müssen, um am Ende als Sieger durchs Ziel zu gehen.

Diese Notwendigkeit der perfekten Abstimmung im Team ist auch für das Gelingen der Verkehrswende essenziell. Ähnlich wie sich Moritz und Moritz aufeinander verlassen müssen, so ist auch das Großprojekt i2030 auf die nahtlose Zusammenarbeit zwischen den Ländern Berlin und Brandenburg, der Deutschen Bahn und dem Verkehrsverbund Berlin-Brandenburg (VBB) angewiesen. Jeder Akteur spielt dabei eine entscheidende Rolle, und nur gemeinsam kann das ambitionierte Ziel erreicht werden.
Feure das i2030-Team beim SixDays Weekend an und zeige deine Unterstützung für eine nachhaltigen Verkehrswende in unserer Region. Gemeinsam können wir Großes erreichen!


Die Spannung steigt. Die Vorbereitung für das SixDays Weekend Berlin läuft auf Hochtouren. Moritz Augenstein und Moritz Malcharek – unsere beiden deutschen Meister – bereiten sich intensiv auf die Wettkämpfe vor. Ihre täglichen Trainingseinheiten sind ein beeindruckendes Schauspiel voller Engagement und Herzblut – Qualitäten, die auch für die Umsetzung der komplexen i2030-Schienenprojekte wichtig sind.

Die Parallelen zwischen dem unbedingten Willen unserer Athleten und den Anstrengungen des i2030-Teams sind unverkennbar. Beide setzen sich leidenschaftlich für ihre Ziele ein und wissen, dass jeder Schritt vorwärts zählt. Nur so können Höchstleistungen in Sport und Infrastrukturausbau erreicht werden. Begleite uns weiterhin auf diesem spannenden Weg und unterstütze Moritz und Moritz bei ihrer Rennvorbereitung.

5 Fakten, die SixDays und i2030 verbinden

Im Herzen Berlins bringt das SixDays Weekend nicht nur Radrennsport der Spitzenklasse, sondern es verbindet auch auf einzigartige Weise Tradition mit modernster Technologie. Seit 1896 ist der Bahnradsport eine olympische Disziplin, die Athleten und Zuschauer mit ihrer Geschwindigkeit und taktischen Tiefe fasziniert. Beim SixDays erreichen die Sportler dabei beeindruckende Spitzengeschwindigkeiten von über 70 km/h, was das Event zu einem Hochgeschwindigkeitsspektakel macht.

Parallel dazu treibt das i2030-Projekt den Ausbau der Infrastruktur in Berlin und Brandenburg voran. Mit Zielen wie der Ausweitung des 10-Minuten-Takts im S-Bahn-Netz und dem Um-, Neu- oder Ausbau von bis zu 100 Stationen, sorgt i2030 für eine stetige Verbesserung der Mobilität und Erreichbarkeit in der Region. Bis zu 200km mehr Schiene werden zukünftig täglich Tausende von Pendlern schneller und komfortabler ans Ziel bringen.

Nicht nur auf den Schienen, sondern auch auf der Bahn des SixDays, wo Spezialräder ohne Bremsen zum Einsatz kommen, wird Innovation großgeschrieben. Diese Räder fordern von den Fahrern höchste Konzentration und Geschick, da sie ständig in Bewegung sind und das Tempo direkt über die Pedale kontrolliert wird.

Sowohl SixDays als auch i2030 demonstrieren eindrucksvoll, wie durch Teamarbeit, technische Innovationen und strategische Planung herausragende Leistungen erzielt werden können. Beide setzen auf die Kombination aus historischer Bedeutung und zukunftsweisender Technologie, um nicht nur in der Welt des Sports, sondern auch in der täglichen Mobilität der Menschen kontinuierlichen Fortschritt herbeizuführen.

Finale Vorbereitungen - Auf die Schiene, fertig, los!

Die Spannung steigt, und das SixDays Weekend 2025 steht kurz bevor. Inmitten der finalen Vorbereitungen erlebt das i2030-Team eine unerwartete Wendung: Moritz Augenstein, einer unserer Spitzenathleten, kann aufgrund eines Unfalls nicht teilnehmen. Solche unvorhersehbaren Ereignisse erinnern uns daran, dass sowohl im Sport als auch bei großen Projekten wie i2030 Flexibilität und Anpassungsfähigkeit gefordert sind. Wir wünschen Moritz eine schnelle Genesung und sind froh, dass Raphael Kokas, ein vielversprechendes Nachwuchstalent aus der U23, in die Bresche springt. Raphael hat in den letzten Wochen intensives Training und strategische Feinabstimmungen durchlaufen, um sicherzustellen, dass er in Topform ist, wenn es darauf ankommt.

Mit dem i2030-Team gehen am 31.01.2025 in den Hallen des Velodroms nicht nur gestandene und aufstrebende Radsportprofis an den Start, sondern auch die Vision einer effizienteren und nachhaltigeren Verkehrszukunft. Denn unermüdlich wie unsere Athleten treibt i2030 den Schienenausbau in unserer Region voran. Ihre sportliche Leistung auf der Bahn ist eine direkte Reflexion der gemeinsamen Anstrengungen für die Verkehrswende. Jede Runde, die Raphael Kokas und Moritz Malcharek drehen, symbolisiert nicht nur ihren Willen zu gewinnen, sondern auch das Engagement von i2030, die Mobilität in Berlin und Brandenburg nachhaltig zu verbessern.

Rasante Runden für die Verkehrswende:
das SixDays Weekend Berlin 2025

Rasante Runden für die Verkehrswende: das SixDays Weekend Berlin 2025

Das SixDays Weekend Berlin packt die spannendsten Elemente des klassischen Sechstagerennens in einen Aktion geladenes Zwei-Tage-Format. Hier treffen sich die Ausnahmesportler des Bahnradrennsports, um ihre Fähigkeiten in verschiedenen Disziplinen wie Sprintrennen, Steherrennen oder der Königsdisziplin, dem Madison, zu demonstrieren. Wie das Infrastrukturprojekt i2030 zeigen die zwölf Ausdauerteams und sechs Sprinter dabei, was mit Leidenschaft, guter Planung und dem Willen, bestehende Grenzen zu überschreiten, alles möglich ist. Das macht die sportlichen Höchstleistungen der Athleten beim SixDays zum perfekten Symbol für die enormen Anstrengungen für eine Verkehrswende in Berlin und Brandenburg im Rahmen des Infrastrukturprojektes i2030: Mit jeder auf den Gleisen und der Rennbahn zurückgelegten Runde wird das Reisen mit dem ÖPNV in der Region öfter, verlässlicher und umweltfreundlicher.

Du willst wissen, wie es bei i2030 läuft? Hier geht's lang!

DER GROSSE TAG

i2030 läuft den Berlin-Marathon

i2030 Berlin-Marathon
Tag(e)
Stunde(n)
Minute(n)
Sekunde(n)

Bis zum

29. September 2024

Jeder Schritt zählt

Mit dem Berlin-Marathon 2024 steht ein Symbol für Engagement, Ausdauer und Leistungsbereitschaft vor der Tür – Werte, die auch das Projekt „i2030 – Mehr Schiene für Berlin und Brandenburg“ seit seinem Startschuss täglich lebt. Als großangelegtes Infrastrukturprojekt, das die Länder Berlin und Brandenburg gemeinsam mit der Deutschen Bahn und dem Verkehrsverbund Berlin-Brandenburg (VBB) vorantreiben, steht i2030 für eine nachhaltige Verkehrswende. Neue Gleise, moderne Bahnhöfe und mehr Verbindungen sollen die wachsende Bevölkerung der Hauptstadtregion umweltfreundlich bewegen – ein langfristiges Vorhaben, das mit den gleichen Herausforderungen kämpft wie Marathonläufer:innen: Es erfordert eine gut durchdachte Vorbereitung, Durchhaltevermögen und den unbedingten Willen, das Ziel zu erreichen. Das macht den Marathon nicht nur zum Spiegelbild von Projekten wie i2030, die eine weitreichende Wirkung anstreben, sondern auch zur Inspiration.

Deshalb bestreitet in diesem Jahr Paul den Marathon für i2030. Der 19-jährige Sportstudent und Marathon-Neuling verkörpert die junge Generation, die sich leidenschaftlich für nachhaltige Verkehrslösungen einsetzt. Sein Engagement im Marathon unterstreicht unser gemeinsames Bestreben, die Verkehrswende durch nachhaltige Projekte wie i2030 zu verwirklichen. Sein Lauf ist ein Zeichen für alle, die an die Kraft langfristiger Planung und den Erfolg durch Ausdauer glauben.

Informiere Dich hier über den Verlauf der Vorbereitung und begleite Paul und i2030 hier auf ihrem langen Weg zum Ziel, ein nachhaltiges und effizientes Verkehrssystem für Berlin und Brandenburg zu schaffen. Denn die Verkehrswende ist ein Marathon.

Einführung

Einführung

Die #Verkehrswende ist ein #Marathon, bei dem jeder Schritt zählt.🏅 Ausdauer und kontinuierliche Anstrengung sind entscheidend, um langfristige Erfolge zu erzielen. So erfordert beispielsweise ein Marathon, das große Ganze im Blick zu behalten, Meilensteine zu definieren und nicht nur auf kurzfristige Erfolge zu setzen. Ebenso zählt beim #Schienenausbau unseres Infrastrukturprojektes #i2030 jeder einzelne Beitrag, jeder Planungsschritt und jedes Teilprojekt. Eine gute Planung und Vorbereitung sind dabei essenziell. Denn wie ein Marathonlauf eine sorgfältige Vorbereitung erfordert, so ist auch i2030 auf eine gründliche Planung angewiesen, um den reibungslosen Ausbau im Schienenausbau in Berlin und Brandenburg zu gewährleisten. Und nicht zu vergessen: Ein erfolgreicher Läufer profitiert von einem starken Unterstützerteam – auch der Schienenausbau erfordert die Zusammenarbeit von zahlreichen Akteuren aus verschiedenen Bereichen. In den kommenden Wochen stellen wir euch einen Marathon-Teilnehmer vor, der sich auf den #BMWBerlinMarathon am 29.09.2024 vorbereitet. Er bringt die Verkehrswende stellvertretend für uns in Fahrt und euch unser Projekt noch näher.🏃‍♂️🚆

Paul stellt sich vor

Laufen und Mobilität: Beides bedeutet Freiheit für mich!

Ich bin Paul, angehender Student der Sportwissenschaften, bin 19 Jahre alt und komme aus Berlin. Schon als Kind im Kinderwagen war ich dabei, wenn mein Vater Laufen ging. Selbst gelaufen bin ich erst später, ich mag, dass es überall und jederzeit geht. Gleichzeitig ist es ein Ausdauersport, mit dem man fit und gesund bleibt. Das ist mein Ziel, allein, um im Alter noch zu möglichst allem fähig zu sein. I2030 gefällt mir, weil es ein Projekt ist, das ebenfalls in die Zukunft investiert: Es macht Mobilität umweltfreundlicher und es wird für uns alle einfacher, von A nach B zu kommen. Für mich persönlich bedeutet das mehr Flexibilität im Alltag und eine höhere Lebensqualität.

Gewinnspiel

Auf die Schiene, fertig los –
Starte mit i2030 beim Berlin-Marathon

Die Verkehrswende läuft – und i2030 führt uns auf die Zielgerade: Gemeinsam mit i2030, unserem wegweisenden Infrastrukturprojekt für den Schienenausbau in Berlin-Brandenburg, habt ihr die Chance, einen von 3 Freistarts für den BMW Berlin-Marathon am 29.09.2024 zu gewinnen!

So einfach geht’s:
1. Folge unserem Account
2. Like den Gewinnspiel-Beitrag
3. Die Verkehrswende ist ein Marathon: Kommentiere, was du für nachhaltige Mobilität tust.

Teilnahmeschluss ist der 08.08.2024 um 23:59 Uhr.
Die Gewinner*innen werden am 09.08.2024 per Direct Message angeschrieben.

Viel Glück!

Gewinn: 3 x 1 Freistart bzw. kostenloser Startplatz
Laufzeit: 05.08.2024 – 08.08.2024 (Donnerstag, 23:59 Uhr)

Die Teilnahme erfolgt kostenlos und freiwillig durch Posten eines Kommentars, wodurch die Teilnehmer*innen die vollständigen Teilnahmebedingungen ausdrücklich anerkennen. Der Gewinn richtet sich an Personen, die bereits im Training sind. Einreichungen, die gegen die Instagram-Richtlinien, geltendes Recht und/oder das Copyright verstoßen, beleidigend oder diskriminierend sind, werden ohne Ankündigung von der Teilnahme ausgeschlossen. Die Ermittlung des Gewinns erfolgt unter Ausschluss der Öffentlichkeit. Der Gewinn wird dann per eMail an die Gewinner*innen verschickt. Das Gewinnspiel steht nicht in Verbindung zu Instagram und wird nicht von Instagram gesponsert, unterstützt, oder organisiert. Der Empfänger der von den Teilnehmer*innen bereitgestellten Informationen ist nicht Instagram, sondern der VBB (kurz: „Veranstalter“). Soweit im Rahmen des Gewinnspiels personenbezogene Daten von Teilnehmer*innen erfasst werden, werden diese vom Veranstalter ausschließlich zum Zwecke der Durchführung des Gewinnspiels erhoben, verarbeitet und genutzt sowie nach Beendigung des Gewinnspiels gelöscht. Die Teilnehmer*innen können diese Zustimmung jederzeit durch Senden einer Direct Message widerrufen. Für die Korrektheit und Vollständigkeit seiner abgeschickten Daten sind die Teilnehmer*innen selbst verantwortlich. Die teilweise oder vollständige Auszahlung des Gegenwerts des Gewinns ist ausgeschlossen. Der Rechtsweg ist ausgeschlossen.

Du willst wissen, wie es bei i2030 läuft? Hier geht's lang!

Gesundheit geht vor

Gesundheit geht vor

Im Zuge der Vorbereitungen für den Berlin Marathon 2024 steht nicht nur das tägliche Training im Fokus, sondern auch die Gesundheit unseres Läufers, Paul. Wie bei jedem großen Herzensprojekt, sei es der Ausbau der Schieneninfrastruktur durch i2030 oder die Vorbereitung auf einen Marathon, ist eine gründliche Planung und die Hilfe von Expert*innen unerlässlich. Heute werfen wir einen Blick hinter die Kulissen von Pauls Vorbereitungen, beginnend mit einer essentiellen sportmedizinischen Untersuchung. Pauls Gesundheitscheck ist mehr als nur eine Routinekontrolle; er ist ein kritischer Schritt, um sicherzustellen, dass sein Körper den bevorstehenden Anforderungen gewachsen ist. Durch die Untersuchung erhält Paul nicht nur Einblicke in seine physische Fitness, sondern auch wichtige Informationen darüber, wie das Training optimal strukturiert werden sollte. Ähnlich verhält es sich mit dem Projekt i2030: Die sorgfältige Planung und vertrauensvolle Zusammenarbeit der Expert*innen sind entscheidend, um den Ausbau der regionalen Schieneninfrastruktur für Berlin und Brandenburg erfolgreich zu gestalten. Die zahlreichen Maßnahmen von i2030 in den acht Ausbaukorridoren und am S-Bahn-Netz erfordern eine genaue Abstimmung auf die Bedürfnisse und die dynamische Entwicklung der Hauptstadtregion, basierend auf aktuellen Prognosen und den Anforderungen der Verkehrswende. Verfolge Pauls Fortschritte im Video: Wie in der Verkehrsplanung verlässt er sich auf das Fachwissen von Expert*innen, um sicherzustellen, dass sowohl Paul als auch unser Verkehrssystem fit für die Zukunft sind.

Mein Trainingsplan

Auf gute Planung kommt es an

Gute Planung ist das A und O, sowohl für sportliche Höchstleistungen als auch für nachhaltige Infrastrukturprojekte. Paul, unser engagierter Läufer, der für das i2030-Projekt beim diesjährigen BMW Berlin Marathon antritt, zeigt, wie wichtig eine durchdachte Vorbereitung ist. Sein Trainingsregime umfasst Dauerläufe mit unterschiedlichen Intensitäten, Krafttraining, Stretching und spezielle Lauftechniken. Die regelmäßigen Besuche im Fitnessstudio sind für ihn unerlässlich, um am großen Tag bestens vorbereitet zu sein. Der Ausbau des Schienennetzes für Berlin und Brandenburg bedarf einer mindestens ebenso akribische Vorbereitung. Im Projekt i2030 prüfen wir verschiedene Varianten auf ihre technische, rechtliche und umweltrechtliche Machbarkeit. Diese sorgfältige Vorplanung schließt erste Kosten- und Zeitschätzungen sowie eine volkswirtschaftliche Bewertung ein, um die optimale Variante zu bestimmen. Nachdem diese feststeht, wird sie in der Entwurfsplanung detailliert ausgearbeitet, die Kosten berechnet und Finanzierungsanträge gestellt. In der Genehmigungsplanung werden die notwendigen Unterlagen für das Planfeststellungsverfahren erstellt und abgestimmt. Schließlich wird in der Ausführungsplanung die bestmögliche Lösung entwickelt. Der systematische Ansatz, den Paul bei seinem Training und wir bei der Planung von i2030 verfolgen, zeigt, wie entscheidend eine gute Vorbereitung für das Erreichen von Zielen ist. Erfahre mehr über den Streckenausbau und unsere Fortschritte auf der i2030-Webseite.

Paul, was braucht es, um einen Marathon zu laufen?

„Für mich ist es entscheidend, auch an schwierigen Tagen durchzuhalten“

Ein Marathon fordert nicht nur den Körper, sondern auch den Geist. Jede Läuferin und jeder Läufer braucht Strategien, die helfen, sich auf den Berlin Marathon vorzubereiten. Für unseren Läufer Paul ist Disziplin besonders wichtig, gerade an den Tagen, an denen die Motivation nachlässt. Ein klar definiertes Ziel und das Teilen dieses Ziels mit anderen schaffen eine Verbindlichkeit, die ihn antreibt.
Paul hat Techniken entwickelt, die ihm helfen, kleinere Schritte zu gehen, um große Herausforderungen zu bewältigen. Ein einfacher Trick, wie das Anziehen des Laufoutfits und der Start mit einer kleinen Runde, kann oft zu mehr führen, als ursprünglich geplant. „Sobald man anfängt, fällt es leichter, weiterzumachen“, sagt er. Diese Strategie wendet er auch beim Dehnen an, indem er mit ein paar Positionen beginnt und oft das gesamte Programm absolviert.
Auf langen Läufen verzichtet Paul bewusst auf Musik oder Podcasts. „Diese Stille zwingt mich, mich mit mir selbst auseinanderzusetzen und den inneren Schweinehund zu besiegen“, erläutert er. Diese bewusste Entscheidung hilft ihm, seine mentalen Grenzen zu erkennen und zu erweitern.
Pauls größte Erkenntnis ist das Wissen um die eigenen Grenzen: zu erkennen, wann es Zeit ist, eine Pause einzulegen oder wann er voll durchstarten kann. Diese Balance zwischen Anstrengung und Erholung ist ebenso entscheidend wie die Ausdauer, Disziplin und ein starker Wille, die es nicht nur für einen Marathon bedarf, sondern auch für die Verkehrswende mit i2030.
Das Infrastrukturprojekt ist ein Bekenntnis zu einer lebenswerteren Zukunft in Berlin und Brandenburg. Mit jedem Schritt auf dem Marathonkurs und jedem Kilometer neuer Schienen legen wir das Fundament für eine umweltfreundlichere und vernetztere Gemeinschaft. Die Entschlossenheit, mit der Paul seine Marathonziele verfolgt, spiegelt die gleiche Energie wider, die wir in die Schaffung eines effizienteren, weniger überlasteten Verkehrssystems stecken.

Bleib dran und lass Dich von Paul und i2030 inspirieren.

Trainingsalltag

Eine gründliche Vorbereitung ist das Fundament für jeden Erfolg – sei es beim Marathonlauf oder bei einem großangelegten Infrastrukturprojekt wie i2030.

Pauls Trainingsroutine im Fitnessstudio, die neben Laufeinheiten auch Kraft- und Gleichgewichtstraining umfasst, zeigt, dass der Weg zum Ziel aus vielen kleinen, aber entscheidenden Schritten besteht. Diese Vielseitigkeit in der Vorbereitung ist nicht nur im Sport essentiell, sondern auch im Berufsleben. Bei i2030 wird diese Philosophie täglich gelebt. Die regelmäßige Zusammenarbeit und der intensive Austausch zwischen den Mitarbeitern der Deutschen Bahn und den Teams des Infrastrukturprojekts i2030 sind entscheidend für die Fortschritte des Projekts. Es geht darum, neue Korridore zu planen, Anbindungen zu diskutieren und notwendige Umbauten festzulegen. Ähnlich wie Pauls abwechslungsreiches Training hilft diese umfassende Herangehensweise, alle Aspekte des Projekts zu optimieren. Mit vereinten Kräften werden Timetables erstellt, die eine zügige Umsetzung der Pläne gewährleisten und eine nahtlose Integration in den bestehenden Verkehr der Deutschen Bahn ermöglichen. Dadurch profitiert nicht nur die Hauptstadtregion, sondern der gesamte öffentliche Nahverkehr in Deutschland. In beiden Fällen – sowohl im Sport als auch in der Infrastruktur – ist es die Kombination aus individueller Anstrengung und teamorientierter Planung, die zu herausragenden Ergebnissen führt.

Intervall-Training

Tempo machen, Tempo halten

Sowohl beim Marathontraining als auch bei großen Infrastrukturprojekten ist der richtige Rhythmus entscheidend. Das i2030-Projekt zeigt, wie durch strukturiertes Vorgehen und das Abwechseln von schnellen und langsameren Phasen, nachhaltige Ergebnisse erzielt werden können. Ähnlich wie Paul, der durch Intervalltraining seine Leistungsfähigkeit steigert, nutzt das i2030-Team kreative Meetings und planvolle Umsetzungsphasen, um das Schienennetz effektiv zu erweitern. Pauls Training besteht aus abwechselnden Belastungen: Schnelle Sprints verbessern seine Schnelligkeit, während langsamere Laufeinheiten zur Erholung und zur Steigerung seiner Ausdauer beitragen. Dieses Prinzip des Intervalltrainings ist auch in der Planung von i2030 zu erkennen. Hier werden neue Strecken und Stationen entwickelt, Weichen gestellt und Bahnstrom sowie Werkstätten für zukünftige Anforderungen ausgebaut. Diese dynamische Herangehensweise sorgt nicht nur für die Anbindung Berlins und zahlreicher Orte in Brandenburg, sondern verbessert auch die gesamte Infrastruktur. Jeder Schritt, egal ob groß oder klein, trägt dazu bei, die Region für die Zukunft fit zu machen. Genau wie Paul, der sich auf den BMW Berlin Marathon am 29. September 2024 vorbereitet, bleibt auch das i2030-Team am Ball, um die ambitionierten Ziele des Projekts zu erreichen. Dranbleiben ist das Motto – sowohl auf der Laufstrecke als auch am Planungstisch. Durchhalten, Anpassen und Optimieren sind die Schlüssel zum Erfolg, sowohl für persönliche Bestleistungen als auch für eine zukunftsfähige Verkehrswende.

Dauerlauf

Die Kunst der langen Strecke

Ausdauer ist eine wesentliche Komponente sowohl im Sport als auch bei der Umsetzung großer Infrastrukturprojekte. Paul hat Dauerläufe fest in sein Trainingsprogramm aufgenommen, um seine Kondition zu verbessern und sich optimal auf den BMW Berlin Marathon vorzubereiten. Solche Trainingseinheiten sind kritisch, um am Tag des Wettbewerbs durchhalten zu können.

Parallel dazu erfordert auch das i2030-Projekt zur Erweiterung des Schienennetzes in Berlin und Brandenburg eine vergleichbare Hingabe: Es ist ein Langstreckenlauf in puncto Planung und Ausführung, der eine langfristige Vision, konsequentes Engagement und detaillierte Planungsarbeit benötigt, um die Ziele der Verkehrswende zu erreichen.

Ein Schlüsselmoment für i2030 wird der Tag der Schiene am 20. September 2024 sein. Diese Veranstaltung wird nicht nur die Wichtigkeit einer robusten Schieneninfrastruktur für zukünftige Generationen beleuchten, sondern auch ein spezielles Highlight setzen: eine geführte Tour entlang der Siemensbahn, ein Vorzeigeprojekt, das bald reaktiviert wird und als Beispiel für die Realisierung nachhaltiger Mobilitätslösungen dient.

Pauls Einsatz, um seine Ausdauer zu steigern, zeigt, dass Beharrlichkeit und langfristiges Engagement das Fundament zum Erreichen ambitionierter Ziele bilden.

Letzte Hürden

Auf der Zielgeraden zum Erfolg

Die Vorbereitungen nähern sich dem Ende und die Spannung steigt: Diesen Sonntag wird Paul beim BMW Berlin Marathon für das i2030 Infrastrukturprojekt Berlin-Brandenburg an den Start gehen. Sein Engagement symbolisiert nicht nur sportliche Ausdauer, sondern auch den entschlossenen Einsatz für die Verkehrswende in unserer Region.

Ein Marathon verlangt viel von jedem Läufer: Kondition, Entschlossenheit und die Fähigkeit, bis zum Schluss durchzuhalten. Diese Eigenschaften sind auch entscheidend für die Verkehrswende, die einen langen Atem und vollen Einsatz erfordert. Wir stehen kurz vor dem Erreichen eines bedeutenden Meilensteins, sowohl für Paul auf seiner sportlichen Reise als auch für unser Projekt, das die Mobilität von morgen gestaltet.

Wir drücken Paul fest die Daumen und sind gespannt, welche Ergebnisse er erzielen wird. Sein Lauf ist mehr als nur ein Wettkampf; es ist eine Demonstration der Hingabe und des Engagements, die notwendig sind, um große Herausforderungen zu meistern.

Seid auch Ihr live dabei und unterstützt Paul und die Verkehrswende am i2030-Cheering Point am Friedrich-Wilhelm-Platz.

Der große Tag

Pausl's Triumph - ein Gewinn für die Verkehrswende

Herzlichen Glückwunsch an Paul zum erfolgreichen Abschluss des BMW Berlin Marathons 2024! Mit einem beeindruckenden Tempo von 5 Minuten pro Kilometer hat er die Strecke in nur 3 Stunden und 29 Minuten gemeistert und sich dabei auf den 13. Platz in seiner Altersklasse gekämpft. Unter insgesamt 54.280 Finishern eine großartige Leistung!
Pauls Erfolg ist das Ergebnis harter Arbeit, Ausdauer und voller Hingabe – eine Inspiration für uns alle. Wir möchten ihm herzlich danken, dass er für i2030 ins Rennen gegangen ist und damit die Verkehrswende in Berlin und Brandenburg unterstützt hat. Ein besonderer Dank geht auch an alle, die Paul und die anderen Teilnehmer:innen des Berlin Marathons am i2030-Cheering Point unterstützt haben.
Das i2030-Projekt verkörpert dieselben Werte, die Paul zu seinem Erfolg geführt haben: Ausdauer, Teamwork und einen starken Willen, große Ziele zu erreichen. Genau wie er beim Marathon durchgehalten hat, so arbeiten wir hart daran, mehr Schiene für Berlin und Brandenburg zu schaffen. Mit neuen Strecken, modernen Bahnhöfen und verbesserten Verbindungen setzen wir uns für eine nachhaltige Mobilität ein und fördern die Lebensqualität in unserer Region.

DER GROSSE TAG

Ein starkes Team und eine gute Vorbereitung machen außergewöhnliche Leistung möglich

Lorem ipsum dolor sit amet, consetetur sadipscing elitr, sed diam nonumy eirmod tempor invidunt ut labore et dolore magna aliquyam erat, sed diam voluptua. At vero eos et accusam et justo duo dolores et ea rebum. Stet clita kasd gubergren, no sea takimata sanctus est Lorem ipsum dolor sit amet.

Lorem ipsum dolor sit amet, consetetur sadipscing elitr, sed diam nonumy eirmod tempor invidunt ut labore et dolore magna aliquyam erat, sed diam voluptua. At vero eos et accusam et justo duo dolores et ea rebum. Stet clita kasd gubergren, no sea takimata sanctus est Lorem ipsum dolor sit amet. Lorem ipsum dolor sit amet, consetetur sadipscing elitr, sed diam nonumy eirmod tempor invidunt ut labore et dolore magna aliquyam erat, sed diam voluptua. At vero eos et accusam et justo duo dolores et ea rebum. Stet clita kasd gubergren, no sea takimata sanctus est Lorem ipsum dolor sit amet.

Lorem ipsum dolor sit amet, consetetur sadipscing elitr, sed diam nonumy eirmod tempor invidunt ut labore et dolore magna aliquyam erat, sed diam voluptua. At vero eos et accusam et justo duo dolores et ea rebum. Stet clita kasd gubergren, no sea takimata sanctus est Lorem ipsum dolor sit amet. Lorem ipsum dolor sit amet, consetetur sadipscing elitr, sed diam nonumy eirmod tempor invidunt ut labore et dolore magna aliquyam erat, sed diam voluptua. At vero eos et accusam et justo duo dolores et ea rebum. Stet clita kasd gubergren, no sea takimata sanctus est Lorem ipsum dolor sit amet.

Fragen und Hintergründe zu Nutzen-Kosten-Untersuchungen

Nutzen-Kosten-Untersuchungen

Fragen und Hintergründe zu Nutzen-Kosten-Untersuchungen

Im Infrastrukturprojekt „i2030 – Mehr Schiene für Berlin und Brandenburg“ wird nicht nur fleißig geplant, sondern auch fleißig gerechnet. Die Nutzen-Kosten-Untersuchungen (kurz: NKU) durch einen externen Gutachter sind die Voraussetzung, um Fördermittel des Bundes für den Bau zu erhalten. Die laufenden Planungen sind wiederum Voraussetzung und Berechnungsgrundlage für die ersten groben Nutzen-Kosten-Untersuchungen. Diese frühen Grobeinschätzungen sind Arbeitsstände und dienen der Prüfung, ob Optimierungen oder zusätzliche Variantenbetrachtungen in der weiteren Planung sinnvoll sind. Darüber hinaus müssen die Eingangsdaten und Annahmen projektbegleitend im Rahmen der Standardisierten Bewertung mit dem Bundesverkehrsministerium (BMDV) als Fördergeber abgestimmt werden.

Nutzen-Kosten-Untersuchungen
Nutzen-Kosten-Untersuchungen

Für die ersten i2030-Teilprojekte liegen die Ergebnisse der Grobeinschätzungen vor: Für die Heidekrautbahn Stammstrecke, die Bahnsteigverlängerungen für den RE1, die Verlängerung der S-Bahn nach Stahnsdorf und die Siemensbahn ist nach der ersten Einschätzung eine Erreichung der Förderkriterien des Bundes wahrscheinlich. In anderen Korridoren wird derzeit gerechnet oder ist die Bewertung noch nicht gestartet. Für die S-Bahn-Verlängerung über Spandau hinaus wurde eine Variantenentscheidung getroffen (weiterhin Untersuchung der S-Bahn bis Falkensee, aber nicht mehr bis Finkenkrug). Für den Korridor Süd wurde anhand der NKU die Entscheidung getroffen, anstatt einer S-Bahn-Verlängerung nach Rangsdorf die Stärkung des Regionalverkehrs weiter zu verfolgen, da diese Lösung für die Fahrgäste attraktiver ist.

Die Betrachtungen, die Grundlage der beiden letzten Entscheidungen waren, können Sie nachfolgend herunterladen. Fragen und Hintergründe zur Nutzen-Kosten-Untersuchung haben wir weiter unten in unserem FAQ aufbereitet.

Übersicht Ergebnisse:

In der folgenden Überischt finden Sie die Ergebnisse der bisher durchgeführten NKU-Erstabschätzungen für ausgewählte Teilprojekte in unseren Korridoren.

Einführung NKU und NKI Berechnung

NKI

≤ 0

0 < NKI < 1

> 1

Einordnung und
weiteres Vorgehen

Förderfähigkeit ist nicht gegeben

  • die laufenden Kosten des ÖV-Betriebs übersteigen hier bereits den (geringen) Nutzen („volkswirschaftlicher Schaden“)
  • Projekt oder Variante wird in dieser Form nicht weiter verfolgt
  • Prüfung von Alternativen oder Auswahl einer anderen Variante

Förderfähigkeit noch nicht erreicht

  • Optimierung des Angebotskonzepts und Prüfung des Infratstrukturumfangs, gg.f Planung anpassen
  • ggf. Aufzeigen notweindiger Strukturentwicklung im Einzugsgebiet zur Verbesserung des Nutzens
  • ggf. Maßnahmen als Planungsvorrat (Umsetzung bei veränderten Rahmenbedingungen)

Förderfähigkeit ist gegeben

  • Projekt wird vorangetrieben

Ein NKI von 0,5 würde z.B. erfordern, dass sich der Nutzen etwa verdoppelt oder die Kosten etwa halbieren müssten, um die Fortführung des PRojekts rechtfertigen zu können

Stand der bisher durchgeführten NKU-Erstabschätzungen in i2030-Teilprojekten

Korridor

NKU-Planfall

Planungsphase

akt. NKI

Anmerkungen

West

Fernbahnausbau Spandau – Nauen

S-Bahn Verlängerung Spandau – Falkensee und Falkenseer Chaussee

Lph. 2 Vorplanung

Lph. 2 Vorplanung

*



>1



Ausbau Fernbahn in BSWAG aufgenommen
(vordringlicher Bedarf)

Variante S-Bahn Falkensee – Finkenkrug
wird nicht weiterverfolgt wegen NKI < 0

Nord-West

Ausbau Prignitz-Express
Velten – Neuruppin (PEX Nord)

Berlin-Einbindung RE6 & RB55 (PEX Süd) + Verlängerung S-Bahn nach Velten

Elektrifizierung
Wittenberge – Hennigsdorf

Lph. 3 + 4
Entwurfs-/ Genehmigunsplanung

Lph. 1/2
Grundlagenermittlung/Vorplanung

Lph. 1 Grundlagenermittlung

*



>1



**



Abstimmungen mit BDMV aufgenommen



Aktuell: Finanzierungsvereinbarung Lph. 2-4 geschlossen

Nord
(inkl. S-Bahn-
Maßnahme)

Stammstrecke Heidekrautbahn

Heidekrautbahn via Nordbahn
nach Gesundbrunnnen

10-Min-Takt S-Bahn Frohnau – Oranienburg und Bahnhof Birkenwerder

S-Bahn Verlängerung Rahnsdorf
Wartenberg – Karower Kreuz – Bucher Str.
(Nahverkehrstangente Nord)

Turmbahnhof Karower Kreuz

Lph. 3 + 4
Entwurfs-/ Genehmigunsplanung

Lph. 2 Vorplanung

Lph. 1 Grundlagenermittlung

Lph. 2 Vorplanung

Lph. 2 Vorplanung

>1



>1



>1



>1



>1



Abstimmungen mit BDMV aufgenommen

Optimierung der Planung

Vorplanung beginnen





West-Ost

RE1 Bahnsteigsverlängerungen

2. Baustufe (Verlängerung 7 Stationen) Lph. 3 Entwurfsplanungen
3. Baustufe (Verlängerung 4 Stationen) Lph. 0.1 Grundlagenermittlung

>1

1. Baustufe in Betrieb; 2.+3. Baustufe:
Abstimmung mit dem BMDV aufgenommen

Süd-Ost

Ausbau Lübbenau – Cottbus

Umbau Nordeinfahrt
Königs Wusterhausen

Lph. 4 Genehmigungsplanung

Lph. 6 Ausschreibung





Im Rahmen InvKG keine NKU erforderlich

Im Rahmen InvKG keine NKU erforderlich

Süd

S-Bahn Verlängerung Rahnsdorf

Lph. 2 Vorplanung

<0



Neuausrichtung der Planung,
Stärkung Regionalverkehr

Süd-West

S-Bahn Verlängerung Stahnsdorf
(S 25 Süd)

Lph. 3 Entwurfsplanung

>1





Siemensbahn

Reaktivierung Siemensbahn

Lph. 2 Vorplanung

>1





* Erstbewertung im Gutachten Deuschlandtakt, für BSWAG erfolgt die Untersuchung zur Wirtschaftlichkeit durch das BMDV mit dem dafür vorgesehenen Verfahren
** Vereinfachtes Verfahren ohne Berechnung eines Nutzen-Kosten-Indikators ggf. sogar Entfall von NKU-Nachweis bei Elektrifizierungs-Maßnahmen

häufig gestellte Fragen (FAQ):

Die Nutzen-Kosten-Untersuchung (kurz: NKU) ist eine Form der Wirtschaftlichkeitsuntersuchung, die in zahlreichen Bereichen der öffentlichen Daseinsvorsorge zur Entscheidungsunterstützung eingesetzt wird. Infrastrukturprojekte wie i2030 werden mit öffentlichen Mitteln finanziert. Für diese Gelder sind nach den Haushaltsordnungen von Bund und Ländern ein wirtschaftlicher und sparsamer Mitteleinsatz sowie angemessene Wirtschaftlichkeitsuntersuchungen vorgeschrieben.

Größere Projekte des öffentlichen Personennahverkehrs (ÖPNV) werden daher bundesweit einheitlich mit der Standardisierte Bewertung von Verkehrswegeinvestitionen im öffentlichen Personennahverkehr Version 2016+ bewertet. Diese „Anleitung“ wurde im Sommer 2022 überarbeitet und steht beim Bundesministerium für Digitales und Verkehr (BMDV) zum Download zur Verfügung. Es handelt sich hierbei nicht um eine betriebswirtschaftliche Bewertung für ein Unternehmen, sondern um eine volkswirtschaftliche Betrachtung der Projekte, die auch den Nutzen für die Gesellschaft mitberücksichtigt.

Nach dem Mitfall-Ohnefall-Prinzip wird die zukünftige Entwicklung mit Umsetzung der Maßnahme (z.B. Streckenausbau zur Taktverdichtung) der Entwicklung ohne diese Maßnahme gegenübergestellt. In beiden Fällen wird berücksichtigt, wie sich Einwohner- und Pendlerzahlen gemäß offiziellen Prognosen künftig entwickeln. Die Untersuchungen zu i2030 basieren derzeit noch auf dem Prognosejahr 2030. Auch Entwicklungsgebiete (z.B. Quartiere mit neuen Wohnungen) werden berücksichtigt.

Das Verkehrsangebot und die Infrastruktur im übrigen Netz, einschließlich bereits fest beschlossener oder in Umsetzung befindlicher Maßnahmen wird im Mit- und Ohnefall gleich angesetzt, so dass die konkreten Auswirkungen der zu untersuchenden Maßnahme ermittelt werden können.

Bei der Entwicklung der Nachfrage im ÖPNV wird nicht nur die auszubauende Strecke betrachtet, sondern alle relevanten weiteren Relationen. Vereinfacht gesagt ist etwa bei einer Taktverdichtung der S-Bahn in parallel verkehrenden Buslinien mit einem Nachfragerückgang zu rechnen, während bei Zubringerlinien zur S-Bahn die Nachfrage steigt.

Die verschiedenen Effekte müssen zur Herstellung der Vergleichbarkeit teilweise monetarisiert, also in Geld umgerechnet werden.

Bewertet werden u. a.:

    • Reisezeit im ÖPNV
    • Nachfrage und Einnahmen im ÖPNV
    • PKW-Betriebskosten
    • ÖPNV-Betriebskosten
    • Auswirkungen auf die Verkehrssicherheit (Unfallzahlen)
    • CO2-Emissionen und Luftschadstoffe
    • Lärm
    • Investitionskosten für die Infrastruktur und daraus abgeleiteter Kapitaldienst

Prinzip der Standardisierten Bewertung, Grafik: Intraplan

Prinzip der standartisierten Bewertung, Grafik Interplan

Kurz gesagt: Eine NKU ist erst mit Abschluss der Genehmigungsplanung im jeweiligen Korridor bzw. Teilprojekt abgeschlossen und wird anschließend auf www.i2030.de veröffentlicht.

Ausführlich: Zur Durchführung von Nutzen-Kosten-Untersuchungen (NKU) für die einzelnen i2030-Korridore hat der VBB im Mai 2021 eine Rahmenvereinbarung mit einem Gutachterbüro geschlossen. In Abhängigkeit des Projektfortschrittes in den einzelnen i2030-Korridoren werden anschließend nach und nach erste Grobabschätzungen für die jeweiligen Korridore durchgeführt.

Einmal bewertet und in die Schublade gelegt gibt es bei der NKU nicht. Es handelt sich vielmehr um einen iterativen Prozess, der erst kurz vor Baubeginn (und manchmal sogar erst während des Baus) abgeschlossen wird.

So werden die Kosten für die Infrastruktur (die als Kapitaldienst und Unterhaltungskosten in die Bewertung eingehen) ausgehend von einer ersten Grobschätzung mit zunehmendem Planungsfortschritt (siehe auch Tagebucheintrag) belastbarer. Erkenntnisse aus der Planung, Änderungen im Rahmen der Planfeststellung, neu hinzugekommene oder verworfene Varianten zum Verkehrsangebot oder anderweitig geänderte Rahmenbedingungen können das Ergebnis verändern. Eine frühe Grobeinschätzung, wie sich jetzt überwiegend durchgeführt wird, dient der Prüfung, ob Optimierungen oder zusätzliche Variantenbetrachtungen in der weiteren Planung sinnvoll sind.

Darüber hinaus müssen die Eingangsdaten und Annahmen mit dem Förderreferat des Bundesverkehrsministeriums (BMDV) abgestimmt werden. Da wir dieser Abstimmung mit dem Fördermittelgeber nicht vorgreifen können sowie auf Grund der zuvor geschilderten Unsicherheiten, werden diese Arbeitsstände nicht veröffentlicht.

Abgeschlossene Nutzen-Kosten-Untersuchungen (erforderlich ist dafür ein Abschluss der Genehmigungsplanung) werden selbstverständlich unter www.i2030.de veröffentlicht. Wir sind mit i2030 auch angetreten, einen frühzeitigen und transparenten Dialog mit der Fachöffentlichkeit und den Betroffenen zu führen. Sofern ausreichend gesicherte Erkenntnisse vorliegen, werden wir qualitative Grobeinschätzungen veröffentlichen (siehe „Wie ist der Stand der Nutzen-Kosten-Untersuchungen?“). Untersuchungen, die zu wesentlichen Änderungen des Projektumfangs führen, werden nach Möglichkeit ebenfalls veröffentlicht. Aktuell betrifft das die Einschätzung zur S-Bahn zwischen Blankenfelde und Rangsdorf sowie zur S-Bahn zwischen Falkensee und Finkenkrug.

Überwiegend nein. Das Investitionsvolumen für Bau und Planung aller i2030-Korridore liegt Stand 2023 bei ca. 10,6 Mrd. €. Diese Summe können die Länder Berlin und Brandenburg nicht allein aufbringen, sondern sind für alle größeren Maßnahmen auf Fördermittel des Bundes, vorwiegend aus dem sogenannten Gemeindeverkehrsfinanzierungsgesetz (GVFG) angewiesen. Damit die Umsetzung mit Bundesmitteln unterstützt werden kann, muss zwingend eine Nutzen-Kosten-Untersuchung durchgeführt werden und nachweisen, dass ein Projekt einen positiven gesamtwirtschaftlichen Effekt (Nutzen-Kosten-Indikator >1) mit sich bringt. Lediglich kleinere Maßnahmen oder Anpassungen im Bestandsnetz benötigen keine Nutzen-Kosten-Untersuchungen, da sie in der Regel auch nicht über das GVFG-Bundesprogramm finanziert werden können. Für Großprojekte des Bundes mit Auswirkungen auf den Fern- und Güterverkehr werden ebenfalls Nutzen-Kosten-Untersuchungen durchgeführt. Hierfür gibt es ein eigenes Verfahren des Bundes im Rahmen der Bundesverkehrswegeplanung. Sofern von Seiten des Bundes bereits eine positive Bewertung vorliegt, kann unter bestimmten Voraussetzungen auch auf die Durchführung der Standardisierten Bewertung verzichtet werden.

Die von der S-Bahn zusätzlich bedienten Gebiete werden mit der Fertigstellung der Dresdner Bahn (Dezember 2025) eine sehr gute und zudem in vielen Fällen deutlich schnellere Anbindung über den Regionalverkehr aufweisen, wodurch die effektiven Verbesserungen für die Fahrgäste durch eine S-Bahnverlängerung vergleichsweise gering ausfallen. In einzelnen Relationen (u.a. Entfall Regionalverkehrshalt Dahlewitz) würde sich das Angebot und die Reisezeit sogar verschlechtern. Selbst bei starkem Strukturwachstum ist nicht mit einer deutlichen Veränderung des Ergebnisses zu rechnen, da die Nachfragesteigerungen aufgrund der künftig verbesserten Anbindung der Region im Regionalverkehr überwiegend auch von dieser aufgenommen werden würden. Damit konnte im Zuge der NKU-Betrachtungen aus volkswirtschaftlicher Sicht kein ausreichender Nutzennachweis des Projekts erbracht werden. Die i2030-Partner haben es sich zum Ziel gesetzt, die Strecke von Blankenfelde über Dahlewitz nach Rangsdorf für den SPNV zu stärken und zukunftsfähig auszubauen. Damit der Regionalverkehrshalt Dahlewitz perspektivisch für längere Züge mit mehr Sitzplatzkapazitäten genutzt werden kann, sollen hier die Bahnsteige verlängert werden. Davon wird auch Rangsdorf profitieren. Genaue Festlegungen, wie der Korridor Süd in den nächsten Jahren weiterentwickelt wird, werden Gegenstand kommender Entscheidungen des i2030-Lenkungskreises sein. Perspektivisch ist bei einer entsprechenden Nachfrageentwicklung die Möglichkeit einer späteren S-Bahnverlängerung von Blankenfelde nach Dahlewitz infrastrukturell weiterhin nicht ausgeschlossen. Die NKU zur S-Bahnverlängerung von Blankenfelde nach Rangsdorf steht hier zum Download zur Verfügung.

Im Rahmen der Vorarbeiten für die Nutzen-Kosten-Untersuchung der S-Bahn Verlängerung über Berlin-Spandau hinaus wurde durch den Gutachter eine Grobabschätzung ausschließlich für den Abschnitt Falkensee bis Finkenkrug vorgenommen. Hiermit sollte bewertet werden, ob die Variante der S-Bahn-Verlängerung über Falkensee hinaus bis Finkenkrug noch weiterverfolgt werden soll.

Auch unter für die S-Bahn vorteilhaften Annahmen wurde für den Abschnitt Falkensee bis Finkenkrug ein negativer Nutzen-Kosten-Indikator ermittelt. Investitions- und Betriebskosten der S-Bahn sowie die begrenzten verkehrlichen Wirkungen aufgrund des guten Angebotes des parallel verkehrenden Regionalverkehrs mit drei Fahrten je Stunde sowie Halt in Falkensee und Finkenkrug führen dazu, dass für die S-Bahn von Falkensee nach Finkenkrug als zusätzliches Angebot kein ausreichender Nutzen generiert werden kann.

Auf Grund dieser eindeutigen Ergebnisse wurde durch den i2030-Lenkungskreis entschieden, diesen konkreten Abschnitt der S-Bahn nicht weiter zu verfolgen und dadurch die in der weiteren Bearbeitung zu untersuchenden Varianten zu reduzieren.

Die Abstimmungen zur Nutzen-Kosten-Untersuchung für die S-Bahnverlängerungen von Berlin-Spandau bis Falkensee und Falkenseer Chaussee wurden aufgenommen. Genauere Erkenntnisse werden sich erst im Laufe der weiteren Bearbeitung ergeben. Im Unterschied zu Finkenkrug werden in diesem Abschnitt zusätzliche Fahrgastpotentiale erschlossen, die bislang noch nicht von schnellem schienengebundenem Nahverkehr profitieren.

Die NKU-Grobabschätzung zur S-Bahn Falkensee – Finkenkrug steht hier zum Download zur Verfügung.

Was ist eine Nutzen-Kosten-Untersuchung?

Die Nutzen-Kosten-Untersuchung (kurz: NKU) ist eine Form der Wirtschaftlichkeitsuntersuchung, die in zahlreichen Bereichen der öffentlichen Daseinsvorsorge zur Entscheidungsunterstützung eingesetzt wird. Infrastrukturprojekte wie i2030 werden mit öffentlichen Mitteln finanziert. Für diese Gelder sind nach den Haushaltsordnungen von Bund und Ländern ein wirtschaftlicher und sparsamer Mitteleinsatz sowie angemessene Wirtschaftlichkeitsuntersuchungen vorgeschrieben.

Größere Projekte des öffentlichen Personennahverkehrs (ÖPNV) werden daher bundesweit einheitlich mit der Standardisierte Bewertung von Verkehrswegeinvestitionen im öffentlichen Personennahverkehr Version 2016+ bewertet. Diese „Anleitung“ wurde im Sommer 2022 überarbeitet und steht beim Bundesministerium für Digitales und Verkehr (BMDV) zum Download zur Verfügung. Es handelt sich hierbei nicht um eine betriebswirtschaftliche Bewertung für ein Unternehmen, sondern um eine volkswirtschaftliche Betrachtung der Projekte, die auch den Nutzen für die Gesellschaft mitberücksichtigt.

Was wird in der Nutzen-Kosten-Untersuchung bewertet? Welche Eingangsdaten gibt es?

Nach dem Mitfall-Ohnefall-Prinzip wird die zukünftige Entwicklung mit Umsetzung der Maßnahme (z.B. Streckenausbau zur Taktverdichtung) der Entwicklung ohne diese Maßnahme gegenübergestellt. In beiden Fällen wird berücksichtigt, wie sich Einwohner- und Pendlerzahlen gemäß offiziellen Prognosen künftig entwickeln. Die Untersuchungen zu i2030 basieren derzeit noch auf dem Prognosejahr 2030. Auch Entwicklungsgebiete (z.B. Quartiere mit neuen Wohnungen) werden berücksichtigt.

Das Verkehrsangebot und die Infrastruktur im übrigen Netz, einschließlich bereits fest beschlossener oder in Umsetzung befindlicher Maßnahmen wird im Mit- und Ohnefall gleich angesetzt, so dass die konkreten Auswirkungen der zu untersuchenden Maßnahme ermittelt werden können.

Bei der Entwicklung der Nachfrage im ÖPNV wird nicht nur die auszubauende Strecke betrachtet, sondern alle relevanten weiteren Relationen. Vereinfacht gesagt ist etwa bei einer Taktverdichtung der S-Bahn in parallel verkehrenden Buslinien mit einem Nachfragerückgang zu rechnen, während bei Zubringerlinien zur S-Bahn die Nachfrage steigt.

Die verschiedenen Effekte müssen zur Herstellung der Vergleichbarkeit teilweise monetarisiert, also in Geld umgerechnet werden. Bewertet werden u. a.:

    • Reisezeit im ÖPNV
    • Nachfrage und Einnahmen im ÖPNV
    • PKW-Betriebskosten
    • ÖPNV-Betriebskosten
    • Auswirkungen auf die Verkehrssicherheit (Unfallzahlen)
    • CO2-Emissionen und Luftschadstoffe
    • Lärm
    • Investitionskosten für die Infrastruktur und daraus abgeleiteter Kapitaldienst
Prinzip der Standardisierten Bewertung, Grafik: Intraplan
Prinzip der Standardisierten Bewertung, Grafik: Intraplan

Wann sind die Nutzen-Kosten-Untersuchungen abgeschlossen? Wo werden sie veröffentlicht?

Kurz gesagt: Eine NKU ist erst mit Abschluss der Genehmigungsplanung im jeweiligen Korridor bzw. Teilprojekt abgeschlossen und wird anschließend auf www.i2030.de veröffentlicht.

Ausführlich: Zur Durchführung von Nutzen-Kosten-Untersuchungen (NKU) für die einzelnen i2030-Korridore hat der VBB im Mai 2021 eine Rahmenvereinbarung mit einem Gutachterbüro geschlossen. In Abhängigkeit des Projektfortschrittes in den einzelnen i2030-Korridoren werden anschließend nach und nach erste Grobabschätzungen für die jeweiligen Korridore durchgeführt.

Einmal bewertet und in die Schublade gelegt gibt es bei der NKU nicht. Es handelt sich vielmehr um einen iterativen Prozess, der erst kurz vor Baubeginn (und manchmal sogar erst während des Baus) abgeschlossen wird.

So werden die Kosten für die Infrastruktur (die als Kapitaldienst und Unterhaltungskosten in die Bewertung eingehen) ausgehend von einer ersten Grobschätzung mit zunehmendem Planungsfortschritt (siehe auch Tagebucheintrag) belastbarer. Erkenntnisse aus der Planung, Änderungen im Rahmen der Planfeststellung, neu hinzugekommene oder verworfene Varianten zum Verkehrsangebot oder anderweitig geänderte Rahmenbedingungen können das Ergebnis verändern. Eine frühe Grobeinschätzung, wie sich jetzt überwiegend durchgeführt wird, dient der Prüfung, ob Optimierungen oder zusätzliche Variantenbetrachtungen in der weiteren Planung sinnvoll sind.

Darüber hinaus müssen die Eingangsdaten und Annahmen mit dem Förderreferat des Bundesverkehrsministeriums (BMDV) abgestimmt werden. Da wir dieser Abstimmung mit dem Fördermittelgeber nicht vorgreifen können sowie auf Grund der zuvor geschilderten Unsicherheiten, werden diese Arbeitsstände nicht veröffentlicht.

Abgeschlossene Nutzen-Kosten-Untersuchungen (erforderlich ist dafür ein Abschluss der Genehmigungsplanung) werden selbstverständlich unter www.i2030.de veröffentlicht. Wir sind mit i2030 auch angetreten, einen frühzeitigen und transparenten Dialog mit der Fachöffentlichkeit und den Betroffenen zu führen. Sofern ausreichend gesicherte Erkenntnisse vorliegen, werden wir qualitative Grobeinschätzungen veröffentlichen (siehe „Wie ist der Stand der Nutzen-Kosten-Untersuchungen?“). Untersuchungen, die zu wesentlichen Änderungen des Projektumfangs führen, werden nach Möglichkeit ebenfalls veröffentlicht. Aktuell betrifft das die Einschätzung zur S-Bahn zwischen Blankenfelde und Rangsdorf sowie zur S-Bahn zwischen Falkensee und Finkenkrug.

Können die i2030-Projekte auch ohne Nutzen-Kosten-Untersuchung realisiert werden?

Überwiegend nein. Das Investitionsvolumen für Bau und Planung aller i2030-Korridore liegt Stand 2023 bei ca. 10,6 Mrd. €. Diese Summe können die Länder Berlin und Brandenburg nicht allein aufbringen, sondern sind für alle größeren Maßnahmen auf Fördermittel des Bundes, vorwiegend aus dem sogenannten Gemeindeverkehrsfinanzierungsgesetz (GVFG) angewiesen. Damit die Umsetzung mit Bundesmitteln unterstützt werden kann, muss zwingend eine Nutzen-Kosten-Untersuchung durchgeführt werden und nachweisen, dass ein Projekt einen positiven gesamtwirtschaftlichen Effekt (Nutzen-Kosten-Indikator >1) mit sich bringt. Lediglich kleinere Maßnahmen oder Anpassungen im Bestandsnetz benötigen keine Nutzen-Kosten-Untersuchungen, da sie in der Regel auch nicht über das GVFG-Bundesprogramm finanziert werden können. Für Großprojekte des Bundes mit Auswirkungen auf den Fern- und Güterverkehr werden ebenfalls Nutzen-Kosten-Untersuchungen durchgeführt. Hierfür gibt es ein eigenes Verfahren des Bundes im Rahmen der Bundesverkehrswegeplanung. Sofern von Seiten des Bundes bereits eine positive Bewertung vorliegt, kann unter bestimmten Voraussetzungen auch auf die Durchführung der Standardisierten Bewertung verzichtet werden.

Warum wird die Verlängerung der S-Bahn von Blankenfelde nach Rangsdorf nicht weiterverfolgt? Was sind die Alternativen?

Die von der S-Bahn zusätzlich bedienten Gebiete werden mit der Fertigstellung der Dresdner Bahn (Dezember 2025) eine sehr gute und zudem in vielen Fällen deutlich schnellere Anbindung über den Regionalverkehr aufweisen, wodurch die effektiven Verbesserungen für die Fahrgäste durch eine S-Bahnverlängerung vergleichsweise gering ausfallen. In einzelnen Relationen (u.a. Entfall Regionalverkehrshalt Dahlewitz) würde sich das Angebot und die Reisezeit sogar verschlechtern. Selbst bei starkem Strukturwachstum ist nicht mit einer deutlichen Veränderung des Ergebnisses zu rechnen, da die Nachfragesteigerungen aufgrund der künftig verbesserten Anbindung der Region im Regionalverkehr überwiegend auch von dieser aufgenommen werden würden. Damit konnte im Zuge der NKU-Betrachtungen aus volkswirtschaftlicher Sicht kein ausreichender Nutzennachweis des Projekts erbracht werden. Die i2030-Partner haben es sich zum Ziel gesetzt, die Strecke von Blankenfelde über Dahlewitz nach Rangsdorf für den SPNV zu stärken und zukunftsfähig auszubauen. Damit der Regionalverkehrshalt Dahlewitz perspektivisch für längere Züge mit mehr Sitzplatzkapazitäten genutzt werden kann, sollen hier die Bahnsteige verlängert werden. Davon wird auch Rangsdorf profitieren. Genaue Festlegungen, wie der Korridor Süd in den nächsten Jahren weiterentwickelt wird, werden Gegenstand kommender Entscheidungen des i2030-Lenkungskreises sein. Perspektivisch ist bei einer entsprechenden Nachfrageentwicklung die Möglichkeit einer späteren S-Bahnverlängerung von Blankenfelde nach Dahlewitz infrastrukturell weiterhin nicht ausgeschlossen. Die NKU zur S-Bahnverlängerung von Blankenfelde nach Rangsdorf steht hier zum Download zur Verfügung.

Warum wird die Verlängerung der S-Bahn von Falkensee nach Finkenkrug nicht weiterverfolgt? Wie geht es weiter?

Im Rahmen der Vorarbeiten für die Nutzen-Kosten-Untersuchung der S-Bahn Verlängerung über Berlin-Spandau hinaus wurde durch den Gutachter eine Grobabschätzung ausschließlich für den Abschnitt Falkensee bis Finkenkrug vorgenommen. Hiermit sollte bewertet werden, ob die Variante der S-Bahn-Verlängerung über Falkensee hinaus bis Finkenkrug noch weiterverfolgt werden soll.

Auch unter für die S-Bahn vorteilhaften Annahmen wurde für den Abschnitt Falkensee bis Finkenkrug ein negativer Nutzen-Kosten-Indikator ermittelt. Investitions- und Betriebskosten der S-Bahn sowie die begrenzten verkehrlichen Wirkungen aufgrund des guten Angebotes des parallel verkehrenden Regionalverkehrs mit drei Fahrten je Stunde sowie Halt in Falkensee und Finkenkrug führen dazu, dass für die S-Bahn von Falkensee nach Finkenkrug als zusätzliches Angebot kein ausreichender Nutzen generiert werden kann.

Auf Grund dieser eindeutigen Ergebnisse wurde durch den i2030-Lenkungskreis entschieden, diesen konkreten Abschnitt der S-Bahn nicht weiter zu verfolgen und dadurch die in der weiteren Bearbeitung zu untersuchenden Varianten zu reduzieren.

Die Abstimmungen zur Nutzen-Kosten-Untersuchung für die S-Bahnverlängerungen von Berlin-Spandau bis Falkensee und Falkenseer Chaussee wurden aufgenommen. Genauere Erkenntnisse werden sich erst im Laufe der weiteren Bearbeitung ergeben. Im Unterschied zu Finkenkrug werden in diesem Abschnitt zusätzliche Fahrgastpotentiale erschlossen, die bislang noch nicht von schnellem schienengebundenem Nahverkehr profitieren.

Die NKU-Grobabschätzung zur S-Bahn Falkensee – Finkenkrug steht hier zum Download zur Verfügung.

Wie ist der Stand der weiteren Nutzen-Kosten-Untersuchungen?

Zweiter i2030-Lenkungskreis im März 2018 – Planungen starten

Zweites Treffen des Lenkungskreises

Die Planungen im Rahmen des Vorhabens „Infrastruktur des Schienenverkehrs in Berlin und Brandenburg – i2030“ beginnen. Die Länder Berlin und Brandenburg werden dafür in diesem Jahr voraussichtlich insgesamt sechs Millionen Euro zur Verfügung stellen. Damit werden die umfangreichen Prüf- und Planungsprozesse in zehn Teilprojekten finanziert, die in dem Vorhaben i2030 definiert sind. Projektgruppen sollen die Maßnahmen und Varianten zur Ertüchtigung und zum Ausbau der Eisenbahninfrastruktur analysieren. Daraus sollen Erkenntnisse gewonnen werden, was, wann und wo baulich umgesetzt werden kann und welche Kosten entstehen. Berücksichtigt werden sowohl Aufgabenstellungen für den Regionalverkehr, für die Verlängerung von S-Bahnstrecken, als auch für das S-Bahnnetz insgesamt.

Regine Günther, Senatorin für Verkehr Berlin: „Die Situation für Pendler
in der Metropolenregion Berlin-Brandenburg deutlich zu verbessern, ist eines
meiner zentralen Anliegen. Der Regional- und Nahverkehr auf der
Schiene muss mit dem Wachstum der Stadt Schritt halten. Für den mittel- und
langfristigen Ausbau der Infrastruktur ist die gemeinsame Initiative
i2030 zentral. Die finanziellen Mittel für die ersten Planungsschritte des
Ausbaus der am stärksten frequentierten Korridore wurden jetzt gesichert.
Ich freue mich, dass es in kurzer Zeit gelungen ist, die Planungen auf den
Weg zu bringen. Für kurzfristige Lösungen werden weitere Gespräche geführt,
um auch hier für Entlastungen und Erleichterungen zu sorgen.“

Kathrin Schneider, Verkehrsministerin Brandenburg: „Die konkrete Planung
sorgt für Klarheit bei den Kosten und der Umsetzbarkeit. Das ist die
Voraussetzung, um für die Investitionen einen Zeitplan zu erstellen. Unser
Ziel ist, die Kapazitäten auf unseren Schienen deutlich zu verbessern, das
wird einige Jahre in Anspruch nehmen. Wir müssen aber auch zu kurzfristigen Verbesserungen für die Pendlerinnen und Pendler kommen. Hier stehen
wir kurz vor dem Abschluss entsprechender Vereinbarungen mit den
Bahnunternehmen.“

Prof. Dr. Dirk Rompf, Vorstand Netzplanung und Großprojekte DB Netz
AG:
„Jetzt können wir mit den Planungen starten. Mit der Finanzierungszusage
haben die Länder die Voraussetzungen dafür geschaffen. Ein wichtiger
Meilenstein, um die Infrastruktur in der wachsenden Metropolregion
Berlin-Brandenburg auszubauen – für bessere Mobilität und mehr Klimaschutz.“

Susanne Henckel, Geschäftsführerin des Verkehrsverbundes Berlin-
Brandenburg (VBB): „Der nächste Meilenstein für i2030 ist gesetzt. Die
Teams für die Teilprojekte stehen, jetzt kann in die detaillierte Prüfung und
Planung eingestiegen werden. Wir legen im Projekt jetzt die solide Basis für
einen leistungsfähigen Bahnverkehr der Zukunft.“
Auf Grundlage eines Gesamtkonzepts für den Nahverkehr werden Infrastruktur-
Varianten in folgenden Korridoren untersucht:

  • Berlin-Spandau-Nauen
  • Potsdamer Stammbahn
  • Prignitz Express/Velten
  • Nordbahn/Heidekrautbahn
  • RE1
  • Berlin-Dresden/Rangsdorf
  • Berlin-Cottbus/Bahnhof Königs Wusterhausen

Im Korridor Prignitz-Express/Velten wird beispielsweise der erforderliche
Infrastrukturausbau geprüft, der einen 10-Minuten-Takt der S-Bahn nach
Berlin-Tegel, die Verlängerung der S-Bahn nach Velten und die Einführung
eines Halbstundentaktes im Regionalverkehr zwischen Berlin Gesundbrunnen
und Neuruppin über Berlin-Tegel ermöglicht.
Im Korridor „Berlin-Cottbus/Bahnhof Königs Wusterhausen“ sind die Planungen
zur Beseitigung des eingleisigen Engpasses im Nordkopf des
Bahnhofs vereinbart worden. Darüber hinaus wird von der DB Netz AG der
Bau eines neuen Kehrgleises für die Linie RB22 im Bahnhof Königs
Wusterhausen vorbereitet. Es soll im Dezember 2022 in Betrieb genommen
werden. Neben den Planungen für den Ausbau von S-Bahn-Strecken in den Korridoren widmet sich eine Projektgruppe der Verbesserung des S-Bahn-Netzes
insgesamt. Ziel ist, die Pünktlichkeit der Züge zu steigern und zusätzliche
Verkehrsleistungen zu ermöglichen. Dazu wird beispielsweise auch die Beseitigung eingleisiger Streckenabschnitte und die Erhöhung der Streckengeschwindigkeit auf einzelnen Strecken geprüft. Dabei werden auch die
Punkte Energieversorgung und Abstellkapazitäten im Netz berücksichtigt.
Im Oktober 2017 hatten die Länder Berlin und Brandenburg mit der Bahn
eine „Rahmenvereinbarung über das Entwicklungskonzept für die Infrastruktur
des Schienenverkehrs in Berlin und Brandenburg – i2030“ geschlossen.
Unterzeichnet wurde der Vertrag von Regine Günther, Senatorin für Umwelt,
Verkehr und Klimaschutz des Landes Berlin, Kathrin Schneider, Ministerin
für Infrastruktur und Landesplanung des Landes Brandenburg, und
Ronald Pofalla, Vorstand Infrastruktur der DB AG.
Vereinbart wurde, einen Lenkungskreis „i2030“ einzurichten, der die sach- und
zeitgerechte Abwicklung der vereinbarten Projekte überwacht und über
die Projektliste einschließlich Anpassung und Ergänzung befindet. Die umfangreichen Planungs- und Prüfprozesse im Projekt i2030 werden vom Verkehrsverbund Berlin-Brandenburg (VBB) koordiniert und gemeinsam mit
den Ländern Berlin und Brandenburg und der Deutschen Bahn umgesetzt.
